Работы по устранению повреждений на тепловых сетях для возможности безопасного включения потребителей выполняются силами 35 специализированных бригад АО «УСТЭК-Челябинск».
Подача горячего водоснабжения в многоквартирные жилые дома, попавшие под продление 4 этапа испытаний на прочность и плотность, полностью возобновлена. По 5 этапу испытаний не включенными остаются 10 многоквартирных жилых домов. По результатам 6 – горячее водоснабжение отсутствует в 26 жилых домах.

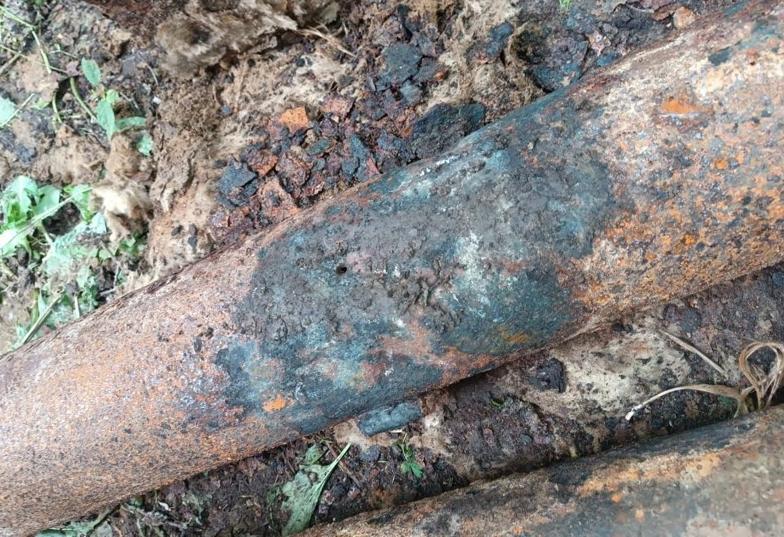

Во время проведения 6 этапа испытаний на прочность и плотность было выявлено 23 повреждения на тепловых сетях. Из них теплоэнергетики устранили 7.
Для возобновления подачи ГВС в дома ведется постоянная работа по устранению выявленных повреждений на тепловых сетях. После завершения работ подача горячего водоснабжения в жилые дома будет незамедлительно возобновлена.
За 28.08 АО «УСТЭК-Челябинск» после устранения дефектов в тепловых сетях восстановило горячее водоснабжение еще в 50 жилых домах по адресам: ул. Энтузиастов, 19, 21, 21А; ул. Захаренко, 2А; ул. Молдавская, 11; ул. Салавата Юлаева, 3В; ул. Танкистов 136, 138, 138А, 138Б, 140, 140А, 140Б, 140В, 179; ул. Детская, 2А; ул. Кулибина, 13; ул. Чичерина, 2; ул. Артиллерийская, 109; ул. Грибоедова, 46, 48; Проспект Победы, 356, 378А; ул. Гончаренко, 93, 95; ул. Харлова, 9, 9А; ул. Тухачевского, 8, 8А, 10А, 13; ул. Масленникова, 8, 8А, 8Б, 8В, 18; ул. Энергетиков, 32, 34; ул. Трубников, 29, 31; ул. Котина, 21; ул. Горького, 30, 30А; проспект Ленина, 63, 65, 67; Свердловский проспект, 8, 63; Комсомольский проспект, 93, 94.
Узнать плановую дату возобновления горячего водоснабжения в доме можно на нашем сайте: https://ustekchel.ru/potrebitelyam/ogranicheniya-podachi-teplovoy-energii/.
АО «УСТЭК-Челябинск» приносит извинения жителям за доставленные неудобства.
Состояние переданных нам с 01.11.2024 года в эксплуатацию тепловых сетей и большое количество повреждений на них не всегда позволяет в регламентные сроки подать горячую воду потребителям. Предприятие делает все возможное, чтобы оперативнее устранить неполадки в работе тепловых сетей, подготовить их к работе в отопительный период и вернуть подачу ГВС потребителям.
Отметим, что в соответствии с п. 2 Правил №1130 "Об утверждении Правил вывода в ремонт и из эксплуатации источников тепловой энергии и тепловых сетей» АО «УСТЭК-Челябинск» может выводить во внеплановый ремонт тепловые сети, на которых во время проведения гидравлических испытаний на прочность и плотность были выявлены повреждения, и устанавливать срок периода проведения ремонтных работ в соответствии со своими ресурсными возможностями.
Внеплановым ремонтом считается ремонт источников тепловой энергии и тепловых сетей, осуществляемый, в том числе, в случае возникновения в процессе эксплуатации либо плановых эксплуатационных испытаний оборудования причин, которые невозможно было предвидеть заранее и которые потребуют незамедлительного проведения ремонтных работ.
