Обновление тепловых сетей в границах улиц Братьев Кашириных, Бабушкина и Университетской набережной

Обновление тепловых сетей в границах улиц Братьев Кашириных, Бабушкина и Университетской набережной

Обновление тепловых сетей в границах улиц Братьев Кашириных, Бабушкина и Университетской набережной

АО «УСТЭК-Челябинск» с каждым годом наращивает темпы по обновлению тепловых сетей, чтобы сделать систему теплоснабжения города надежнее. В фокус внимания, в первую очередь, попадают, самые уязвимые участки - те трубопроводы, которые исчерпали свой ресурс. Степень износа таких коммуникаций достигает критической отметки.

В отличие от ранее применяемой муниципальным предприятием практики замены теплосетей локальными небольшими участками, АО «УСТЭК-Челябинск», в границах улиц Братьев Кашириных, Бабушкина и Университетской набережной трубопроводы заменит полностью – от ввода в микрорайон до стенки каждого многоквартирного жилого дома и объекта социальной сферы. Для города – это уникальный проект. Это решение благоприятно отразится на теплоснабжении микрорайона. Жители смогут жить в комфорте долгие годы, без аварийных работ по «латанию дыр».

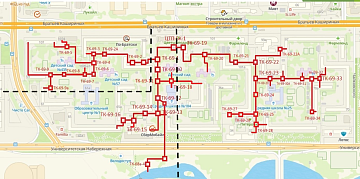

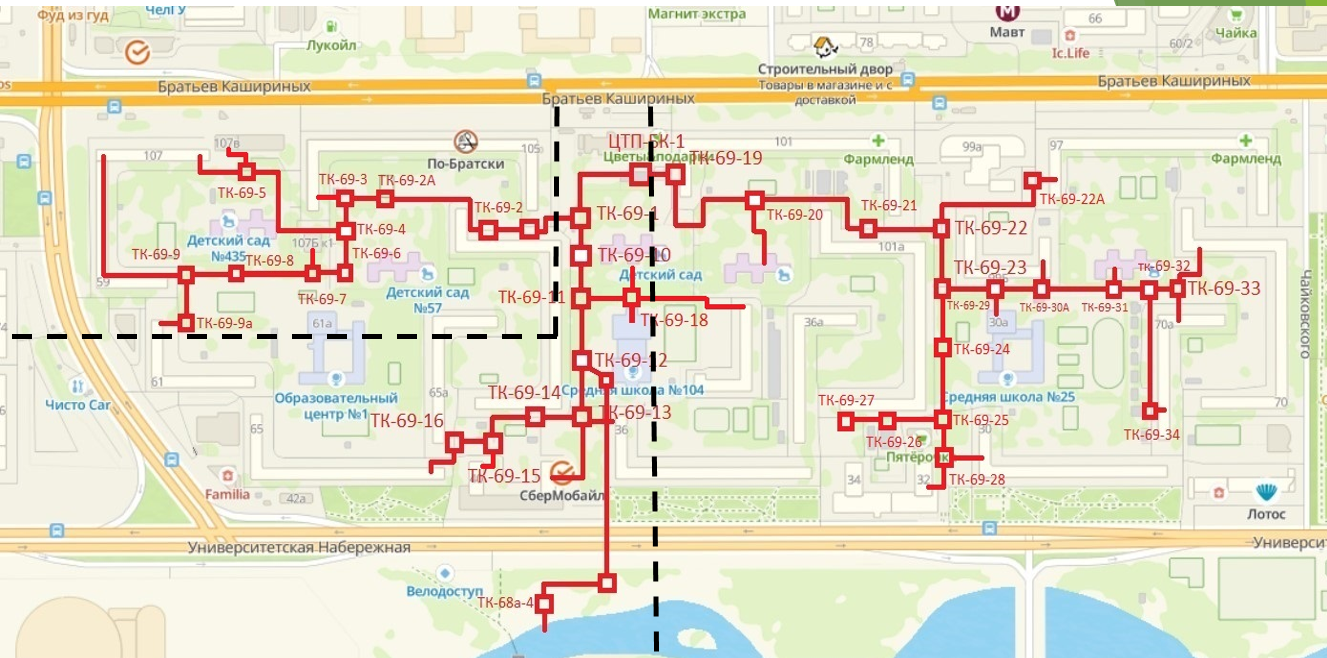

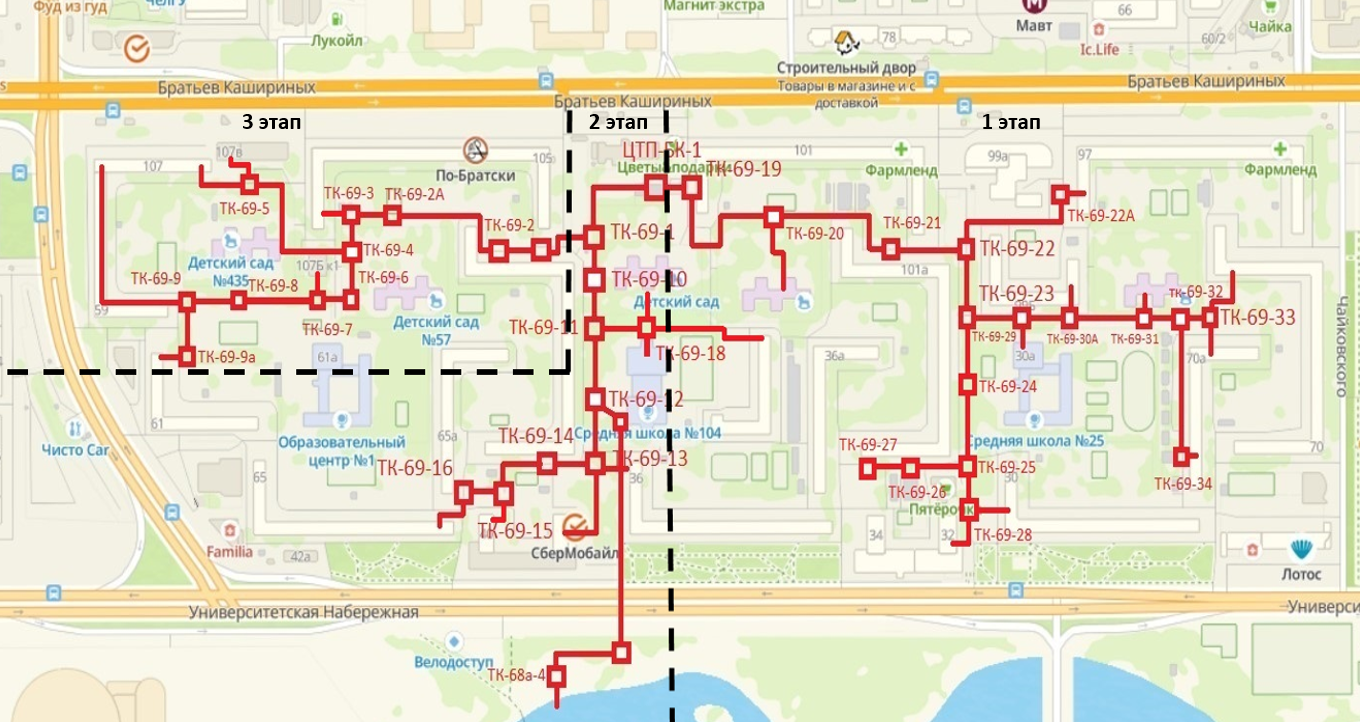

Замену тепловых сетей АО «УСТЭК-Челябинск» на данном участке проводит в 3 этапа: 1-2 этапы пройдут в 2025 г., 3 этап – в 2027 г.

«Ремонтные работы в границах указанных улиц были начаты с момента передачи муниципальных тепловых сетей города в аренду АО «УСТЭК-Челябинск». Организация приняла их в эксплуатацию лишь 1 ноября 2024 г. С этого момента до начала замены трубопроводов теплоэнергетики выполнили большой пласт подготовительной работы: определили объемы работы, разработали проектную документацию, провели закупочные процедуры, - отмечает технический директор Виктор Крылов. – В настоящее время специалисты ведут работы текущего этапа в соответствии с утвержденным графиком. В 2025 году будет заменено 3 км изношенных сетей. Это внушительная цифра. Также мы прекрасно понимаем, что такой крупный ремонт не должен мешать комфорту жителей. В связи с этим отмечу отличительную особенность работы АО «УСТЭК-Челябинск». Все реконструкции и капитальные ремонты обязательно проводятся нами с монтажом сетей временного теплоснабжения, т.е. жителей не оставляем на время ремонта без теплоснабжения. Поэтому на запуск тепла ремонт трубопроводов не повлияет – согласно распоряжению Главы города, подача тепла будет реализована в течение пяти дней, с 29.10.2025 по 03.10.2025г.».

Строительно-монтажные работы будут завершены до 30.11.2025г., полное восстановление благоустройства участка, нарушенного в ходе проведения работ будет выполнено до 01.06.2026.

АО «УСТЭК-Челябинск» тщательно следит за соблюдением всех норм законодательства РФ, как при проведении ремонтных работ, так и по восстановлению благоустройства.

В общей сложности в 2025 году будет заменено свыше 13 км магистральных и распределительных тепловых сетей, восстановлено нарушенное благоустройство на 21 участке, попавшем под реконструкцию или капитальный ремонт тепловых сетей. Сроки проведения работ внесены в Сводный годовой план ремонтов и утверждены Администрацией г. Челябинска.
