Рассказываем о части работ, проводимых на северо-западе.

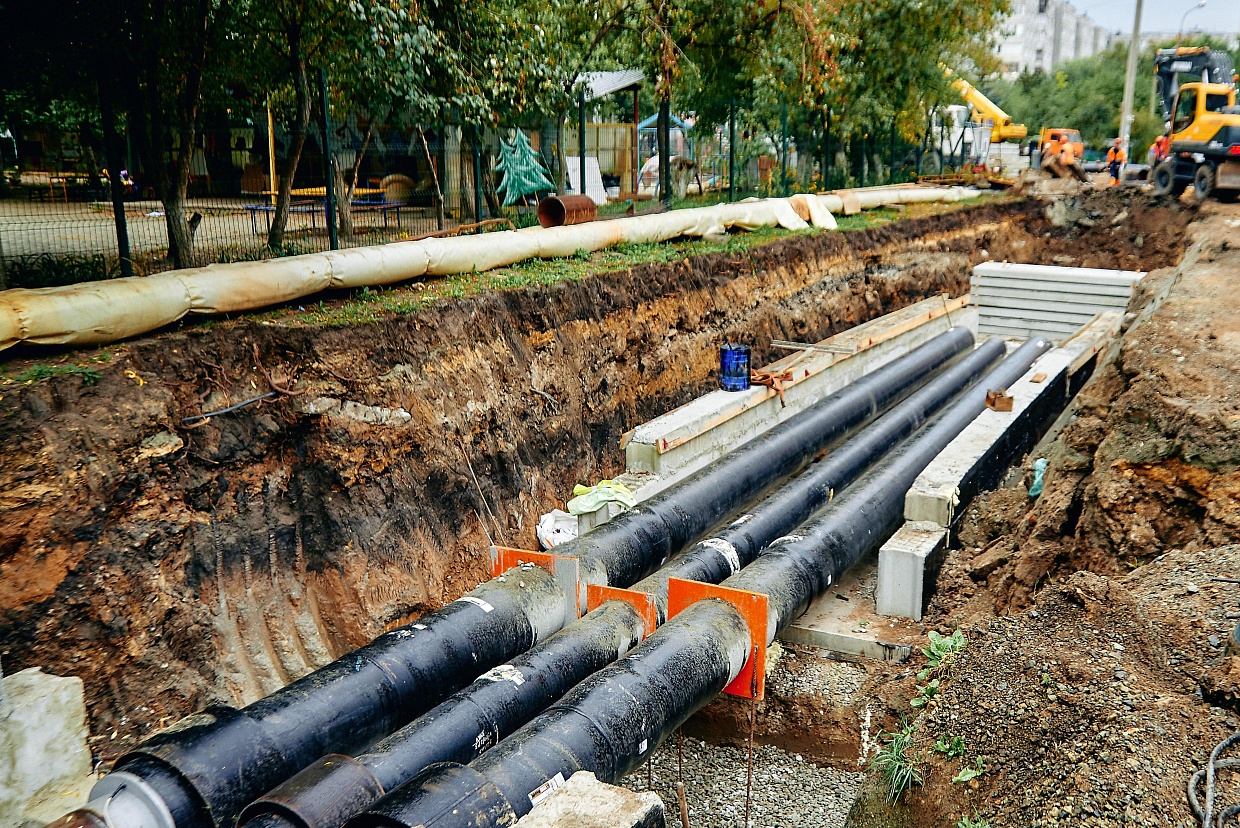

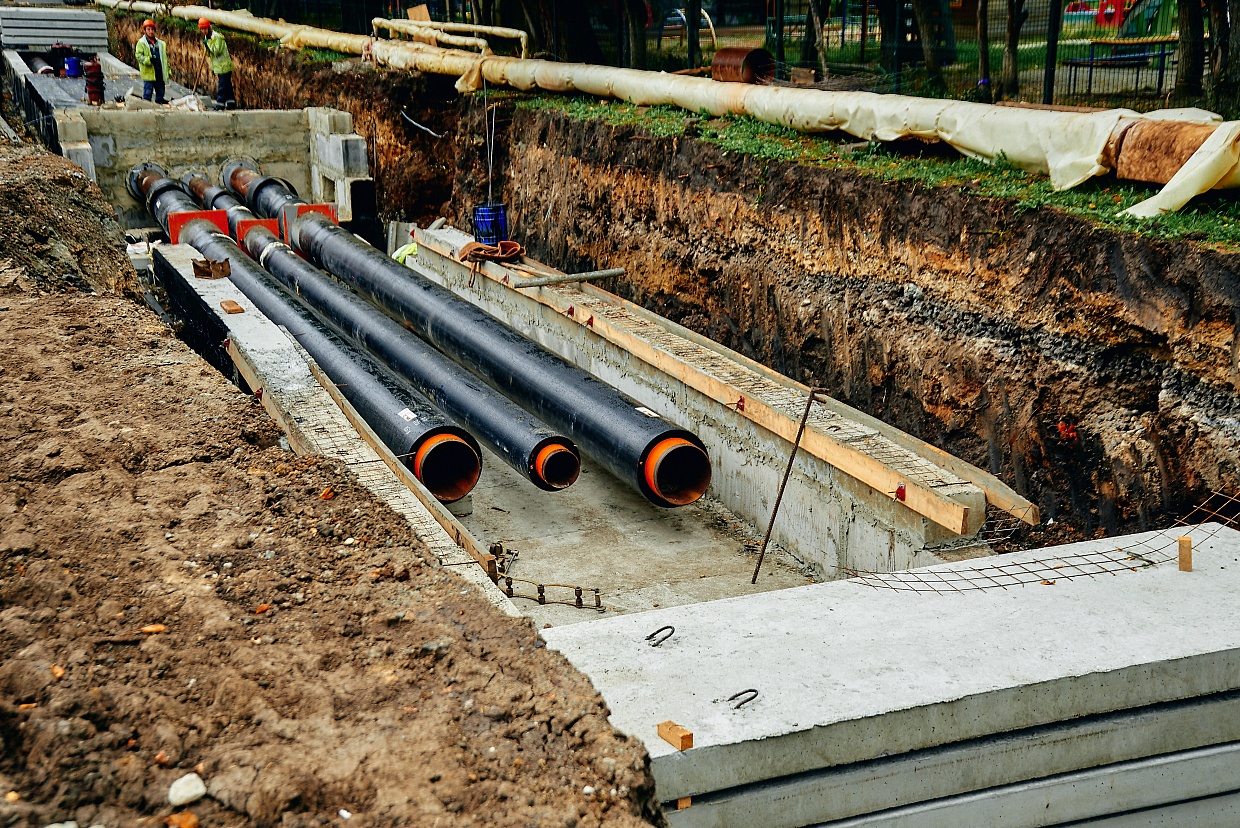

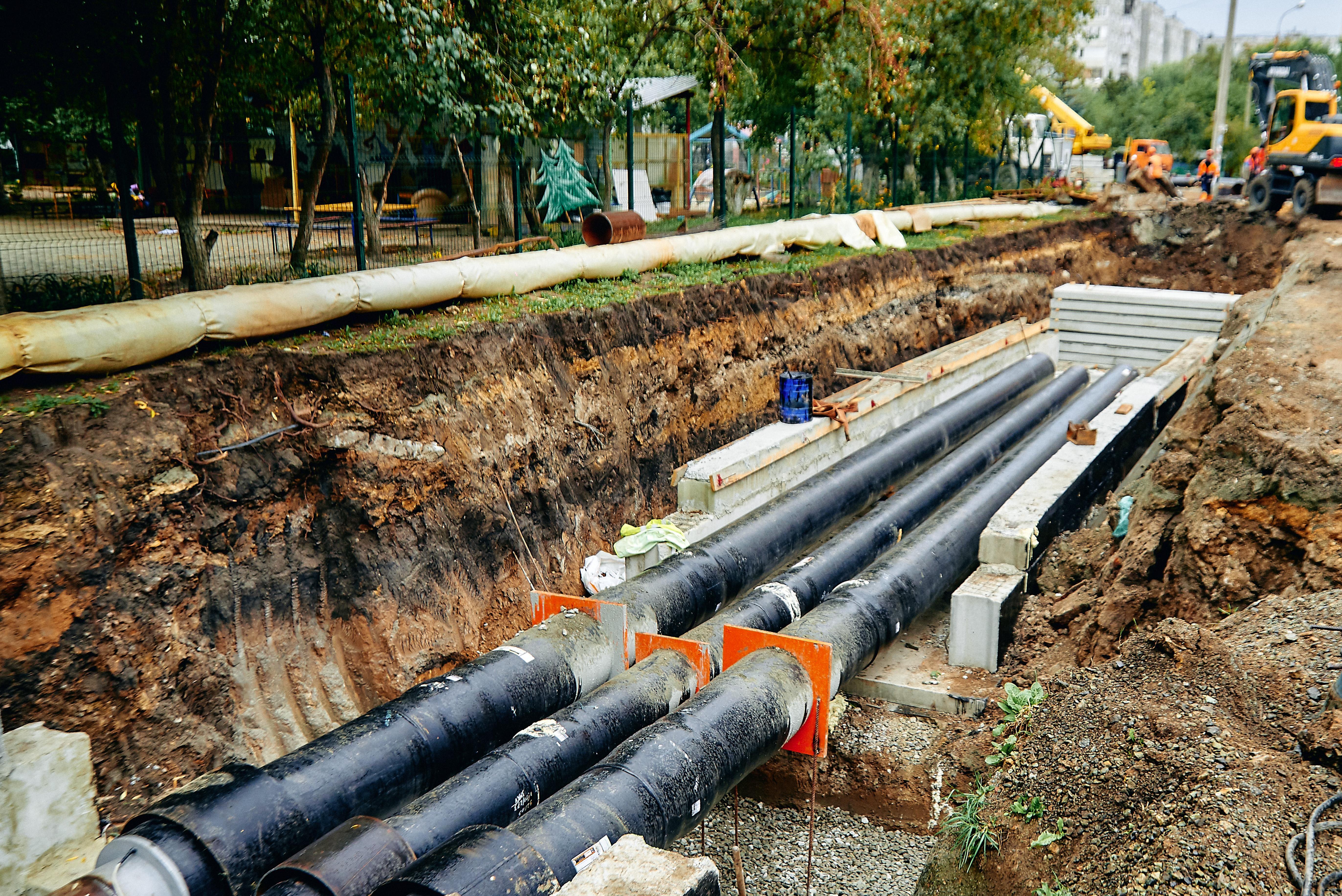

Самая протяженная реконструкция на северо-западе проходит на ул. Братьев Кашириных. Протяженность тепловой сети, подлежащей замене, составляет почти 3 км. Это в 3 раза больше, чем протяженность прошлогодней реконструкции по ул. Горького, где АО «УСТЭК-Челябинск» обновило более 1 км трубопроводов.
На Братьев Кашириных теплоэнергетики меняют теплосети, которым 40 лет. Данные тепловые сети за годы непрерывной работы перестали исправно функционировать. Их изношенность составляла более 65 %. За последние 5 лет на этих сетях теплоэнергетиками было обнаружено и устранено 104 повреждения.
Чтобы обеспечить 22 МКД и социальных объекта данного контура бесперебойным теплоснабжением, было принято и реализуется решение о масштабной замене всех тепловых сетей микрорайона до стен каждого здания. Это позволит в ближайшие 20-30 лет жителям микрорайона забыть о повреждениях тепловых сетей и о нарушениях благоустройства для устранения таких повреждений. Также это значительно повысит надежность теплоснабжения, кратно сократит случаи отключения ГВС и отопления зимой, гарантирует безопасность и повышение комфорта для жителей и гостей микрорайона.
Реконструкцию АО «УСТЭК-Челябинск» проводит поэтапно. В первом этапе подлежит замене 1727 м сети, во втором – 1287 м. Для замены такого протяженного участка ежедневно привлекается порядка 15 специалистов и задействовано 6 единиц техники. Стоимость проведения реконструкции более 600 млн. руб.
Коммуникации по ул. Чичерина тоже обновляются. На 420 м тепловой сети ушло более 119 млн. рублей. На этом участке за последние 5 лет было выявлено 9 повреждений. В проведении работ участвуют порядка 13 специалистов, 6 единиц техники.
От работоспособности данной тепловой сети зависит теплоснабжение в 22 жилых домах и 4 социальных учреждениях. После замены изветшалых трубопроводов на самые современные в ППУ-оболочке и сроком службы 25-30 лет потребители контура могут на долгие годы забыть об авариях на инженерных теплосетевых коммуникациях.
Все реконструкции будут завершены осенью 2025 года.
В ходе капительного ремонта на Комсомольском проспекте в сумме заменено 235 м трубопроводов, «питающих» теплом 4 многоквартирных жилых дома. Ремонтные работы были начаты 01.06.25г. Завершены работы 30.08.25г. Теперь можно уверенно говорить, что обновление сети повысило надежность теплоснабжения для тысяч потребителей микрорайона.
Выполняемая АО «УСТЭК-Челябинск» масштабная работа по замене и ремонту изношенных тепловых сетей невозможна без временного перекрытия дорожного движения или нарушения благоустройства. К сожалению, это приносит неудобства жителям города. Однако важно помнить, что все неудобства временны. Цель работы АО «УСТЭК-Челябинск» заключается в повышении надежности тепловых сетей, а значит в безопасности жителей города.
Ремонтная кампания реализуется согласно Сводному годовому плану ремонтов источников тепловой энергии и тепловых сетей г. Челябинска на 2025 год, утвержденному Администрацией города. Сроки восстановления нарушенного благоустройства на всех участках определены в соответствии с проектом восстановления дорожных покрытий, согласованы с Комитетом дорожного хозяйства города Челябинска и будут выполнены после завершения работ.
Ознакомиться с полным перечнем участков тепловых сетей, подлежащих замене в 2025 году, можно на официальном сайте Администрации города и единой теплоснабжающей организации в разделе: «Плановые ремонты».
