Активно продолжается летняя ремонтная кампания по подготовке теплосетевого комплекса города к предстоящему отопительному периоду. Сегодня продемонстрировали Главе города Алексею Лошкину крупные объекты по ул. Молодогвардейцев и Красная.
Состояние объектов

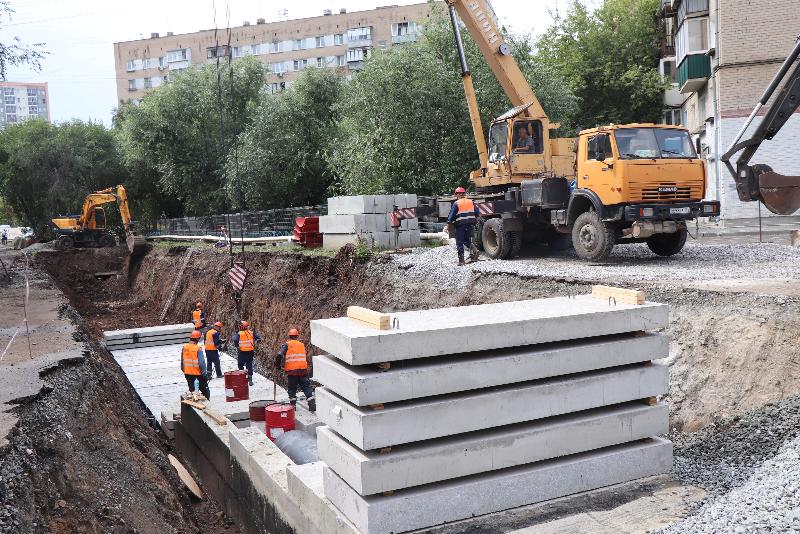

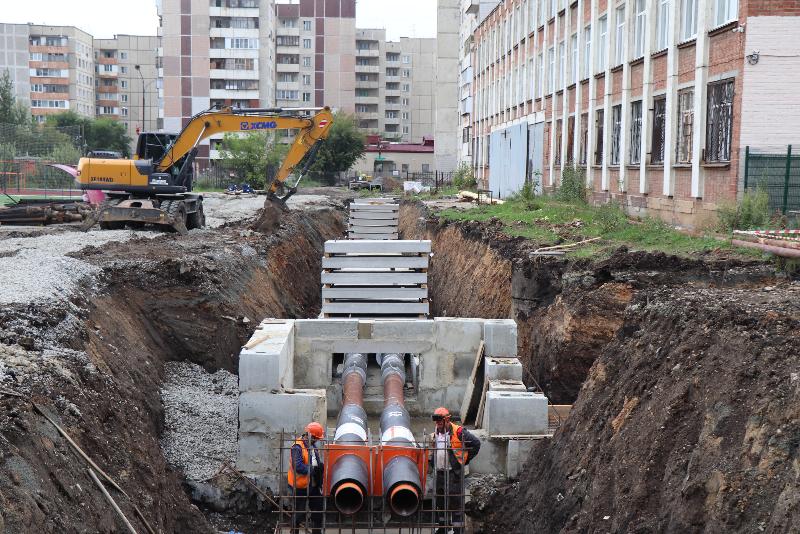

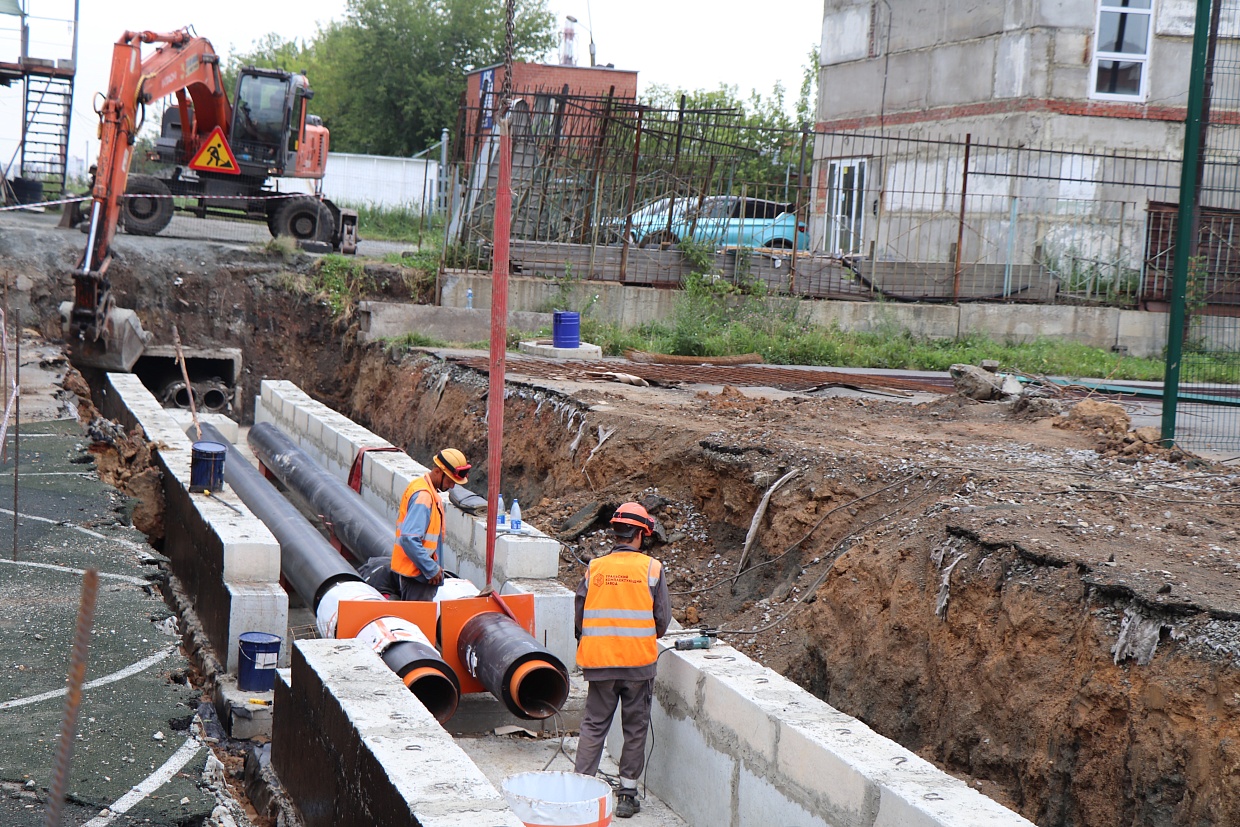

Участок тепловой сети вблизи территории педагогического училища по ул. Молодогвардейцев принят в эксплуатацию более полутора лет назад. Только за это время на нем было зафиксировано 78 повреждений. Год ввода в эксплуатацию – 1982. За более чем 40 лет эксплуатации техническое состояние трубопроводов достигло уровня, требующего плановой замены. АО «УСТЭК-Челябинск» принято решение о реконструкции данного участка тепловых сетей протяженностью почти 2,1 км, который обеспечивает теплом и горячей водой 18 жилых домов, 3 учебных заведения. Протяженность участка реконструкции 2103,87 м. Это внутриквартальная сеть с диаметром от 79 мм до 400 мм. Здесь будут заменены все трубы, попавшие в контур реконструкции, от крупных магистральных до мелких распределительных, ведущих до стенки дома. Окончание работ с восстановлением нарушенного благоустройства - в срок до 15.10.2026, при этом, на территориях образовательных учреждений планируется закончить работы полностью до начала учебного сезона - 25.08.2026. Стоимость реконструкции составляет порядка 308 млн руб.

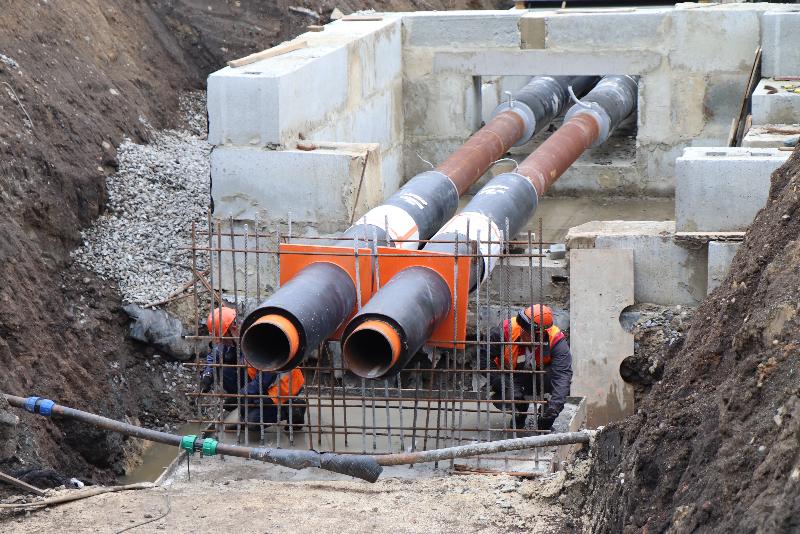

Тепловые сети по ул. Красная эксплуатируются 28 лет. Здесь под реконструкцию выбраны два участка с диаметром труб 720 мм протяженностью 130 м и 530 мм протяженностью 230м. «УСТЭК–Челябинск» производит замену только на высоконадежные изолированные трубопроводы в ППУ оболочке, заводская гарантия на которые составляет 10 лет, а расчетный срок службы составляет 25-30 лет, что обеспечивает долгосрочное и стабильное теплоснабжение жителей. К данной ветке подключено 56 жилых дома, 4 детских сада, 3 учебных, 10 лечебных заведений.
Статистика подтверждает – обновленные тепловые сети обеспечивают надежность системы на десятилетия. Это не просто заявления: с каждым годом растет количество реконструированных участков тепловых сетей, благодаря чему мы фиксируем реальное снижение количества повреждений, что напрямую гарантирует стабильность теплоснабжения всего города.
Всего в планах «УСТЭК-Челябинск» на межотопительный период 2026г. под замену запланировано 11,6 км сетей.
Рабочий визит Главы
Алексей Лошкин высоко оценил темпы и качество проводимых ремонтных работ. «УСТЭК-Челябинск» стремится строго соблюдать сроки, но здесь это особенно критично. Максимально важно обеспечить теплом как лечебные учреждения в центре южноуральской столицы, так и учебные – в преддверии нового учебного года, когда студенты вернутся на занятия и заселятся в общежития.
Отметим, что потребители контуров реконструкций не остаются надолго без ГВС. Традиционно, с заботой о жителях, «УСТЭК–Челябинск» на все время проведения работ минимизирует время отключения и монтирует временные тепловые сети. Это значит, что отключения потребителей происходят лишь дважды: при врезке временной теплотрассы и при возврате к штатной схеме после окончания работ. Такой подход позволяет жителям получать горячую воду в полном объеме в течение всего ремонтного периода – это отличительная черта работы теплоснабжающей организации.
Все работы, выполняемые АО «УСТЭК‑Челябинск» направлены на повышение надёжности системы теплоснабжения города и создание комфортных условий для челябинцев и гостей города.
