Итоги работы АО «УСТЭК-Челябинск» за 2024 год

Итоги работы АО «УСТЭК-Челябинск» за 2024 год

Итог 2024 года – поставленные задачи выполнены! За 2024 год теплоэнергетиками АО «УСТЭК-Челябинск» проделан масштабный объем работы. Ежедневно, 365 дней в году, специалисты компании повышали надежность системы теплоснабжения города, меняя ветхие трубопроводы на новые, устраняли аварийные повреждения, убирали линии воздушной прокладки под землю, модернизировали оборудование насосных станций и котельных.

Говорим об итогах уходящего года.

На протяжении 6 лет, до 1 ноября 2024 года «УСТЭК-Челябинск» занималось эксплуатацией магистральных, частью распределительных тепловых сетей и оборудования. Теплосетевое хозяйство компании насчитывало 402 км трубопроводов, 2 котельные, 27 центральных тепловых станций и 7 насосных станций.

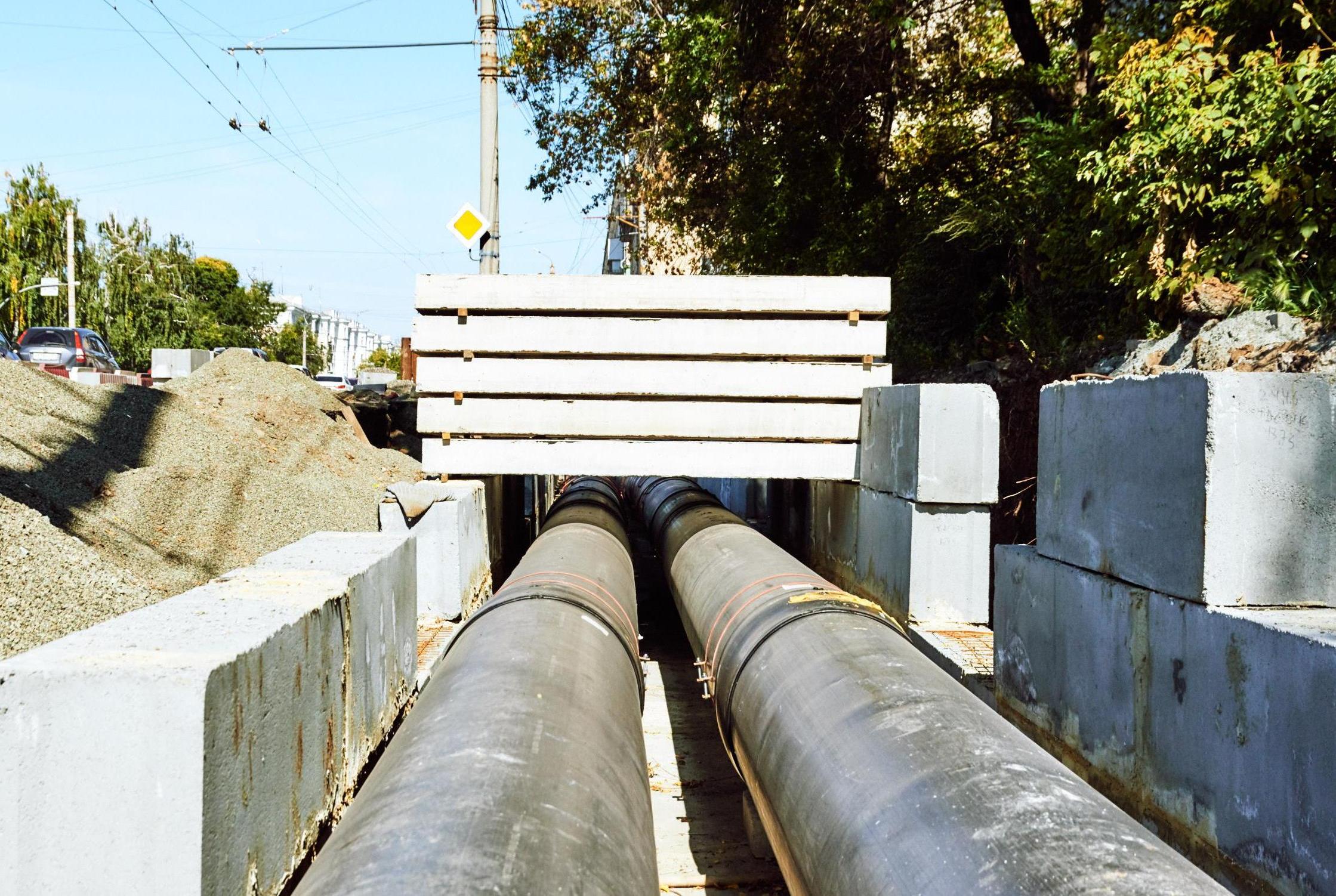

Предприятием, в рамках инвестиционной программы 2024-2025 гг., в межотопительный период было заменено 5 км трубопроводов (по каналу), что равно общей протяженности 10 км.  Масштабные реконструкции прошли на 25 участках теплосетей – в Советском, Курчатовском, Ленинском и Тракторозаводском районах города. Общая стоимость ремонтной кампании составила 2,15 миллиарда рублей.

Наиболее крупной заменой тепловых сетей в 2024 году стал участок по улице Горького общей протяженностью 1215 м, здесь заменили трубопроводы, отслужившие 26 лет.

Наиболее старыми теплосетями, подлежащими замене, стали теплотрассы по улице Гагарина. Эти трубопроводы были проложены 62 года назад.

Для повышения безопасности жителей, улучшения облика города и повышения качества теплоснабжения, на 5 участках теплоэнергетики «УСТЭК-Челябинск» изменили способ прокладки – надземные трубопроводы были перенесены под землю. Общая протяжённость реконструированных сетей составила 1400 м.

Для повышения надежности системы теплоснабжения Металлургического района на подкачивающей насосной станции №7 специалисты компании заменили сетевые насосы на насосные агрегаты консольного (горизонтального) исполнения, обновили запорно-регулирующую арматуру.

Выполнены капитальные ремонты водогрейных котлов на Северо-западной и Юго-западной котельных.

Летом проведены гидравлические испытания.  Проверено 402,273 км магистральных тепловых сетей на эксплуатацию при повышенном давлении.

Весной 2024 года сети «прошли» испытания на максимальную температуру теплоносителя. Осенью - на утечки, с помощью безопасного красителя.

1 ноября 2024 года, на основании договора аренды, в обслуживание АО «УСТЭК-Челябинск» были переданы муниципальные распределительные тепловые сети.

С принятием в эксплуатацию муниципального имущества, теплосетевой комплекс АО «УСТЭК-Челябинск» расширился. Сейчас в обслуживании предприятия находится 951 км распределительных и магистральных сетей, 2 водогрейные котельные. Увеличилось число подкачивающих насосных станций. Их стало 83. Тепловых пунктов - 62.

К текущему отопительному периоду подготовкой распределительных внутриквартальных сетей занималось муниципальное предприятие «ЧКТС».

Теплосетевой комплекс – место повышенной опасности. Поэтому АО «УСТЭК-Челябинск» убедительно просит всех жителей и гостей города, обнаруживших выход теплоносителя на поверхность или другие ситуации, связанных с нарушением состояния теплосетей в зоне 01, незамедлительно сообщать в оперативно-диспетчерскую службу АО «УСТЭК-Челябинск» по телефонам: 246-00-00 и 246-72-73 для своевременного реагирования и быстрого устранения повреждений службами теплоэнергетической компании.
